Nieuwbouw
Laatst bijgewerkt: 3-12-2025

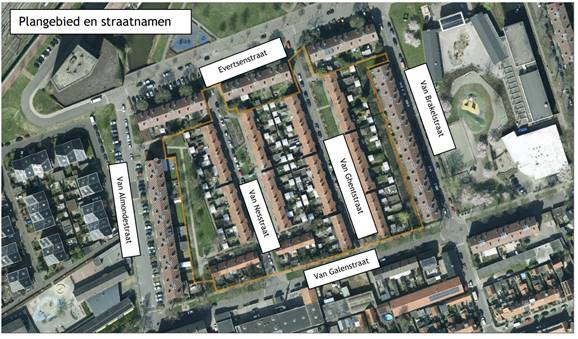

Van Ghentstraat, Van Nesstraat en Van Galenstraat
De toekomst maken we samen

We willen nieuwe woningen bouwen in de Van Ghentstraat, Van Nesstraat en Van Galenstraat 6-22 (even nummers) en omgeving in de wijk Kruiskamp in Amersfoort. Samen met bewoners, omwonenden en woningzoekenden maken we een nieuwe buurt waar het prettig is om te wonen.

Het project

Het bouwen van nieuwe woningen start naar verwachting over enkele jaren. In de tussentijd maken we een nieuw plan voor de buurt. Hierin nemen we de wensen en ideeën van onze bewoners, omwonenden en woningzoekenden zoveel als mogelijk mee. De toekomst maken we samen.

Verhuizen huidige bewoners

In de zomer van 2024 gaf 82% van de huurders aan dat zij akkoord gaan met het Sociaal Plan en daarmee hebben we ruimschoots de richtlijn van 70% draagvlak op het Sociaal Plan behaald. In augustus 2024 zijn we gestart met een andere woning zoeken voor de huidige bewoners. Het duurt gemiddeld een jaar voordat iedereen verhuisd is. De woningen die leegkomen, laten we niet leeg staan. Deze worden via Gapph leegstandsbeheer tijdelijk verhuurd. Dit doen we omdat we de buurt graag nog zo lang mogelijk een levendige en fijne plek willen laten zijn om te wonen. Ondertussen werken we verder aan een nieuwbouwplan.

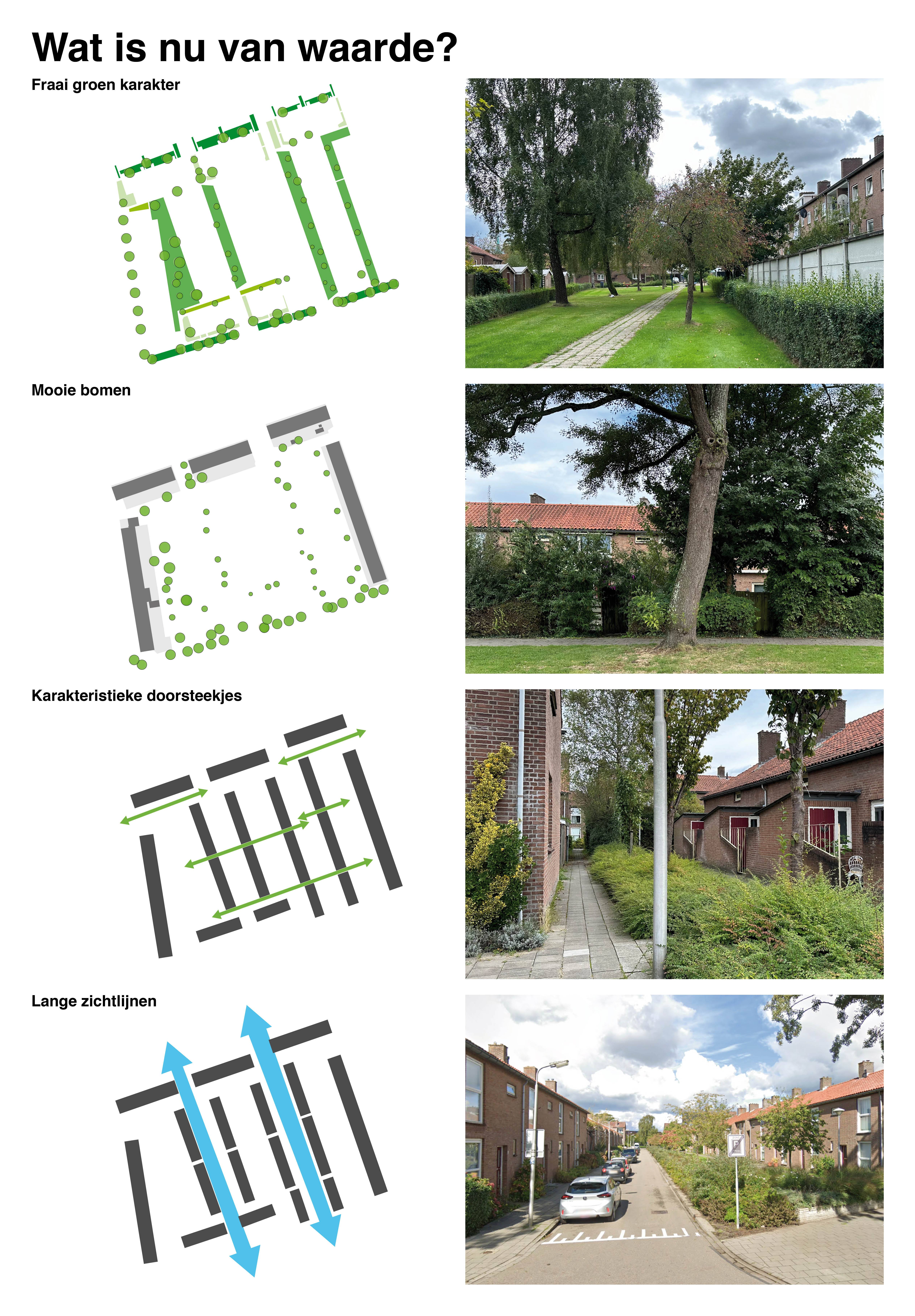

Van Kaders naar Uitwerkingsplan

In 2023 en 2024 voerden we gepsrekken met gemeente Amersfoort over de kaders voor de herontwikkeling. Hoeveel en wat voor woningen komen er terug? Hoe hoog mag er straks gebouwd worden? Hoe zorgen we voor voldoende groen en een duurzame, klimaatbestendige buurt? Daarbij werd ook de input van de Start-voor-de-Startbijeenkomst van januari 2023 en de Wijkwalkshop van februari 2023 meegenomen. De Alliantie en gemeente hebben samengewerkt aan een voorstel. De kaders zijn ter inzage gelegd voor alle geïnteresseerden, zoals bewoners, omwonenden en andere partijen uit de buurt. Daarna zijn deze kaders op 11 juni en 9 juli 2024 in de raad behandeld en goedgekeurd. In de notitie staat onder andere dat er 180 tot 210 appartementen terugkomen in het gebied, voornamelijk met 2, 3 en 4 kamers. Het gaat om zowel woningen in de sociale huur als middenhuur. De maximale bouwhoogte is vastgelegd op 5 verdiepingen, waarbij de meeste gebouwen 3 en 4 verdiepingen hoog worden. Ook zijn er uitgangspunten vastgelegd op het gebied van milieu en duurzaamheid.

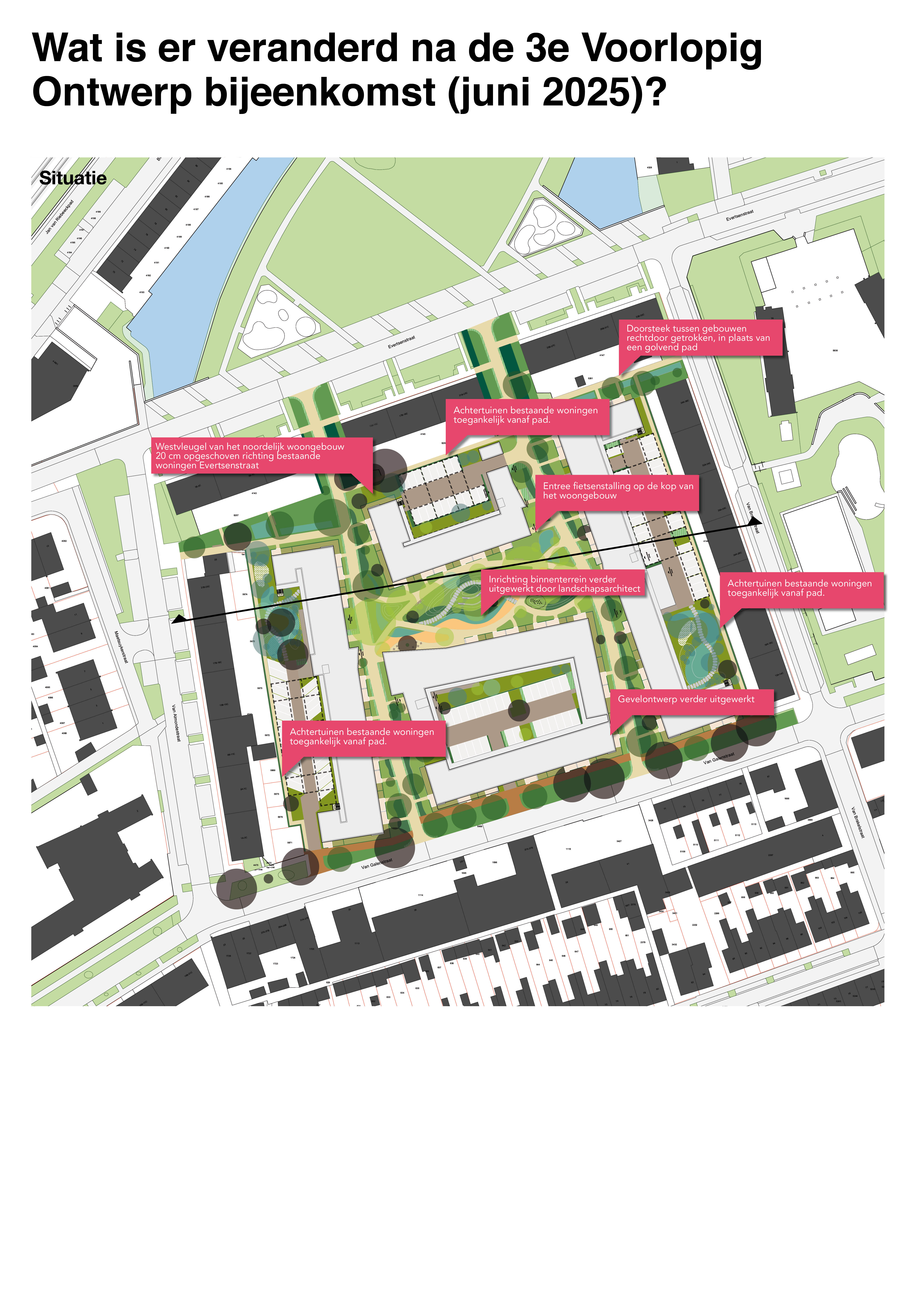

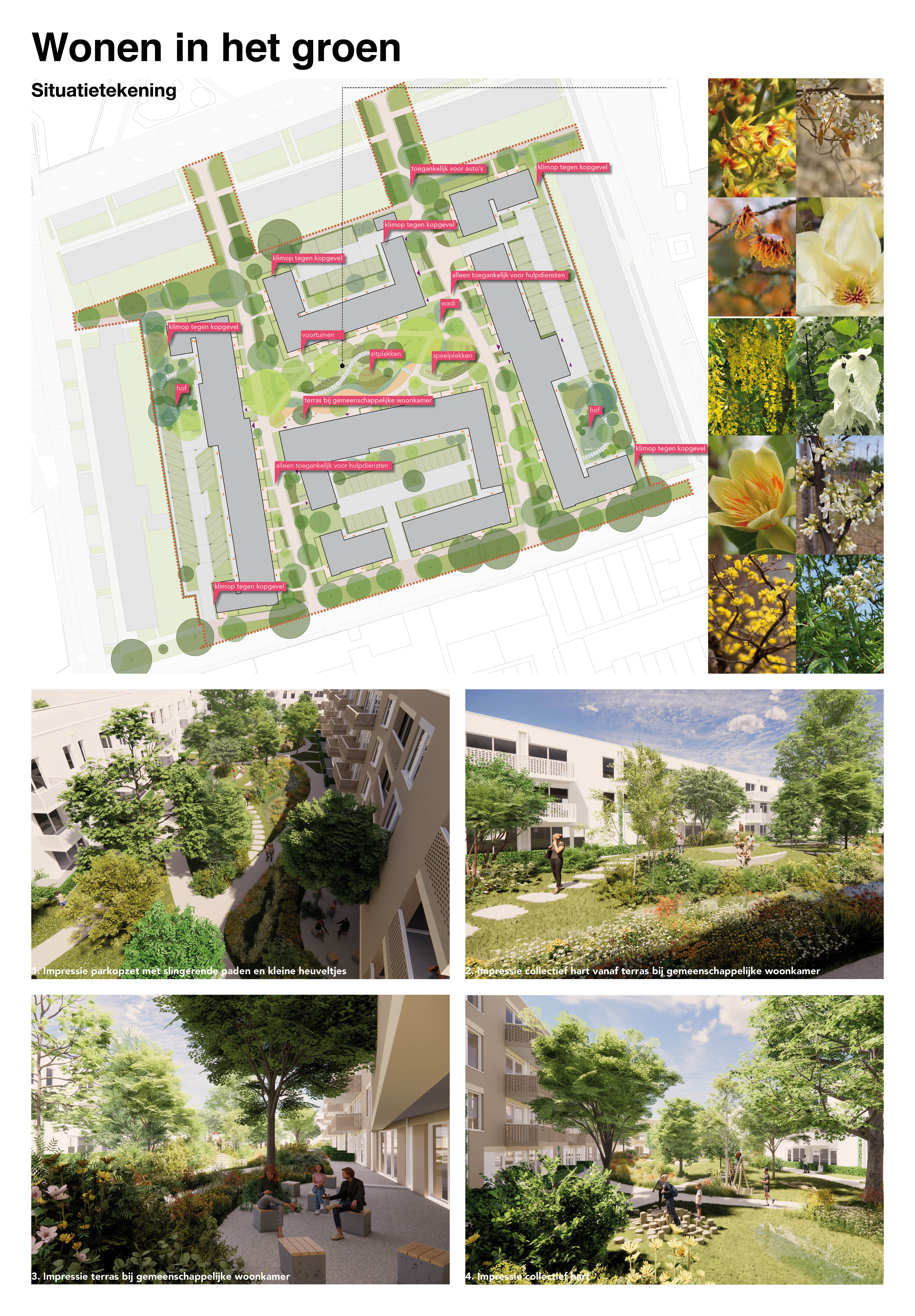

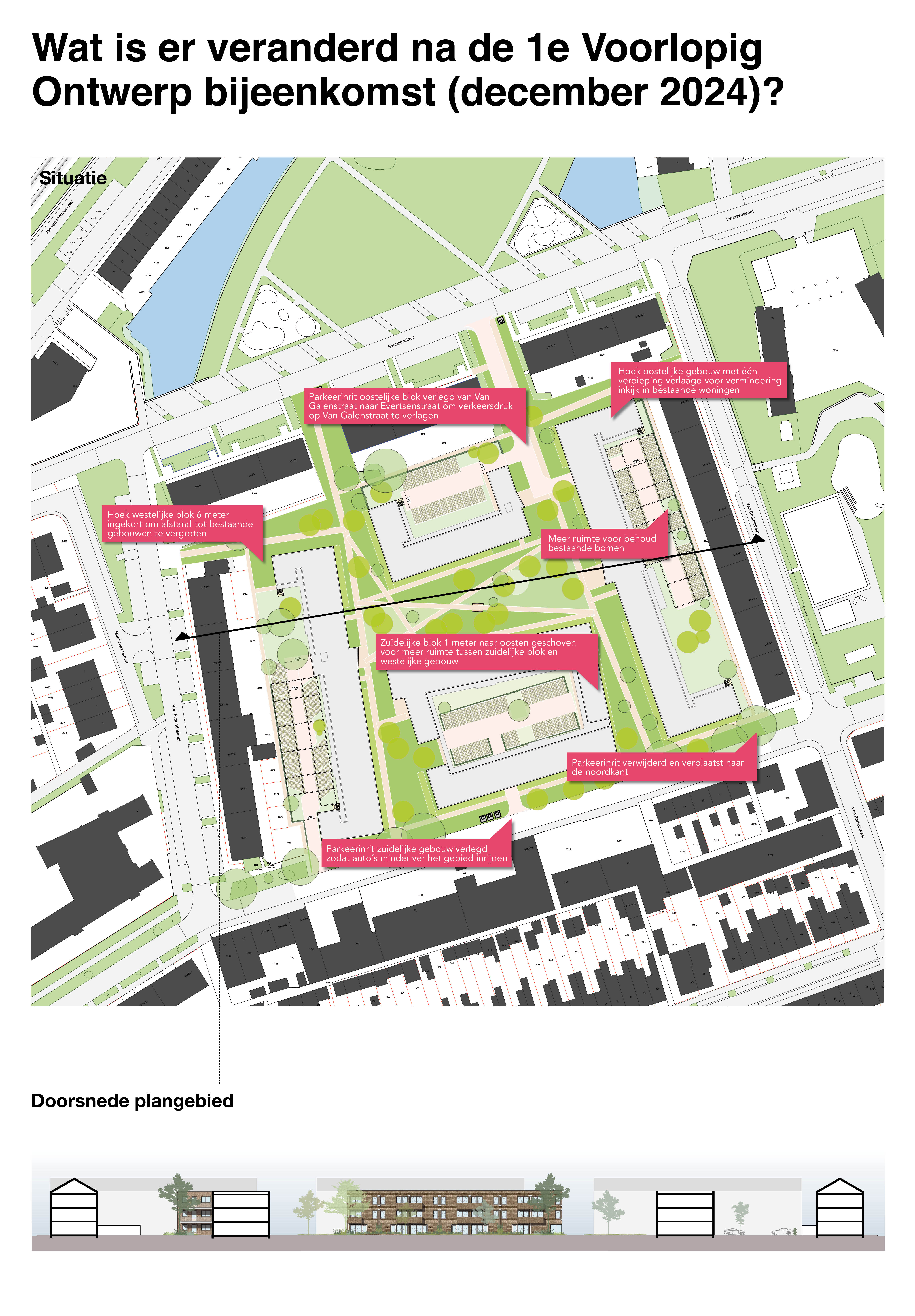

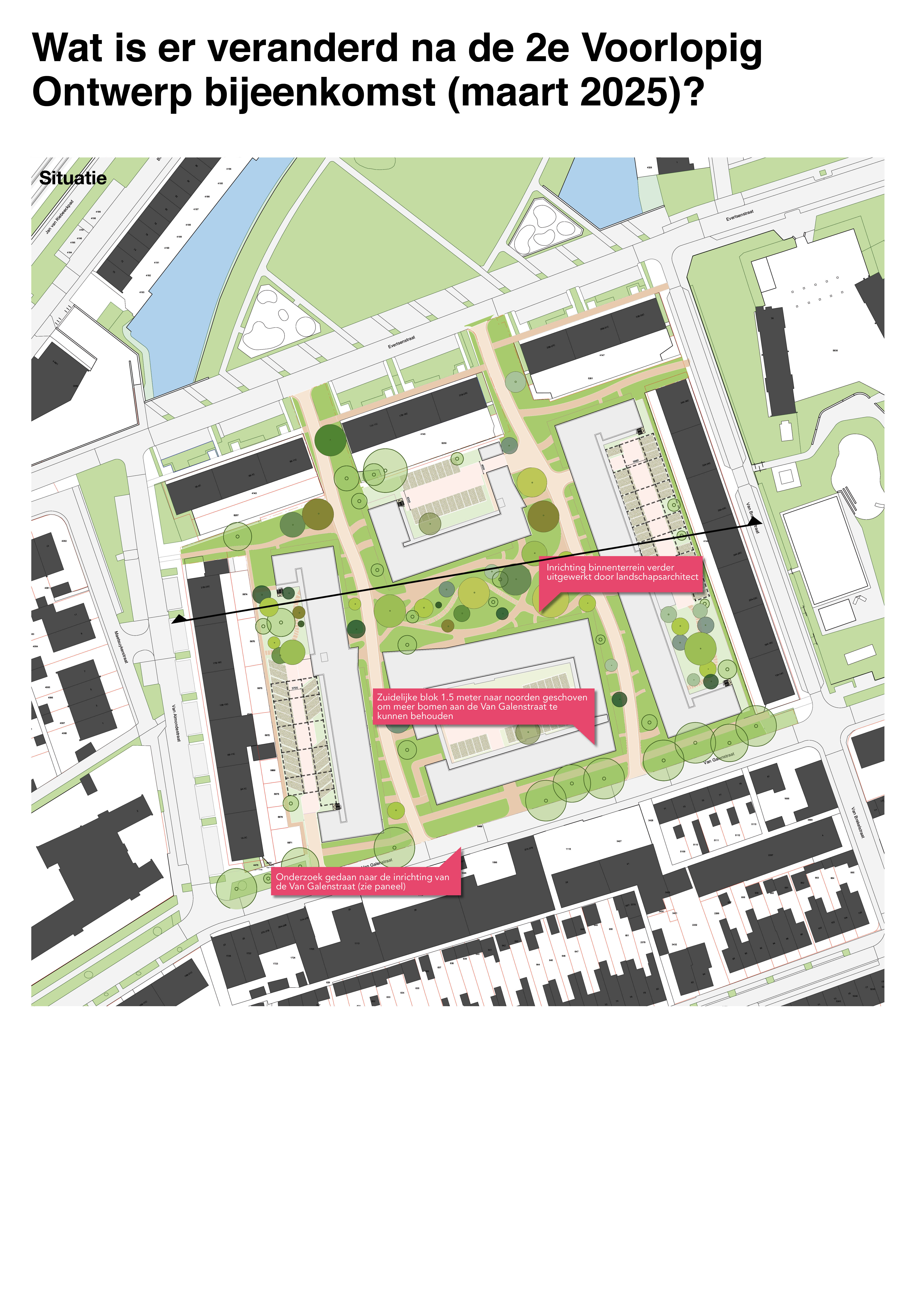

Nu de kaders zijn goedgekeurd, zijn we gestart met de uitwerking van het nieuwbouwplan. In deze uitwerking is ook ruimte om te participeren. De bijeenkomst over het concept Stedenbouwkundig plan was in december 2024: verslag van de inloopavond. De volgende inloopbijeenkomst was in maart 2025. Ook in juni 2025 was er een inloopbijeenkomst. De panelen van deze bijeenkomst zijn hieronder te zien. Voor alle bijeenkomsten zijn bewoners en omwonenden uitgenodigd. Wil je ook worden uitgenodigd voor de volgende bijeenkomst? Mail dan naar vg-vn-vg@de-alliantie.nl.

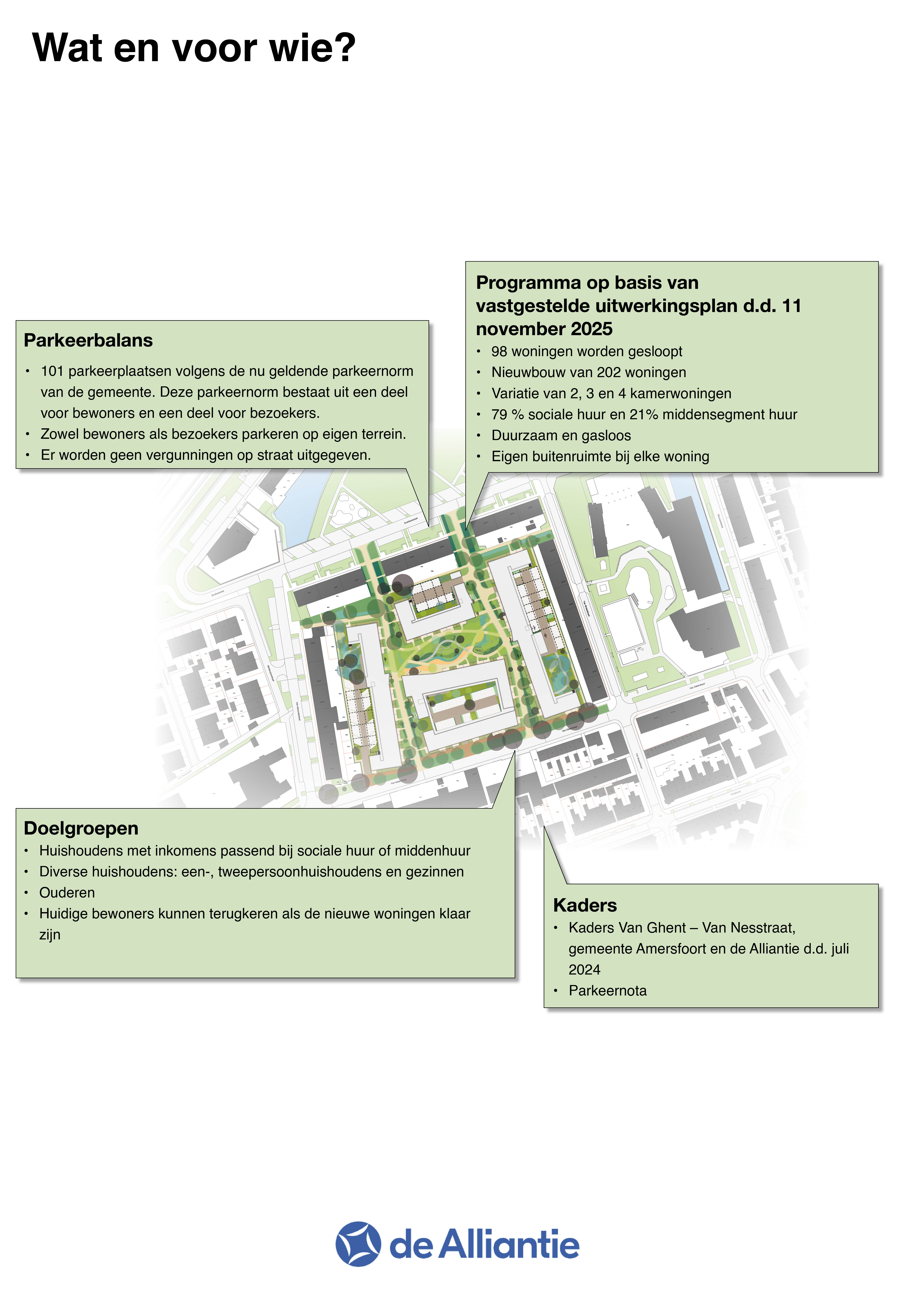

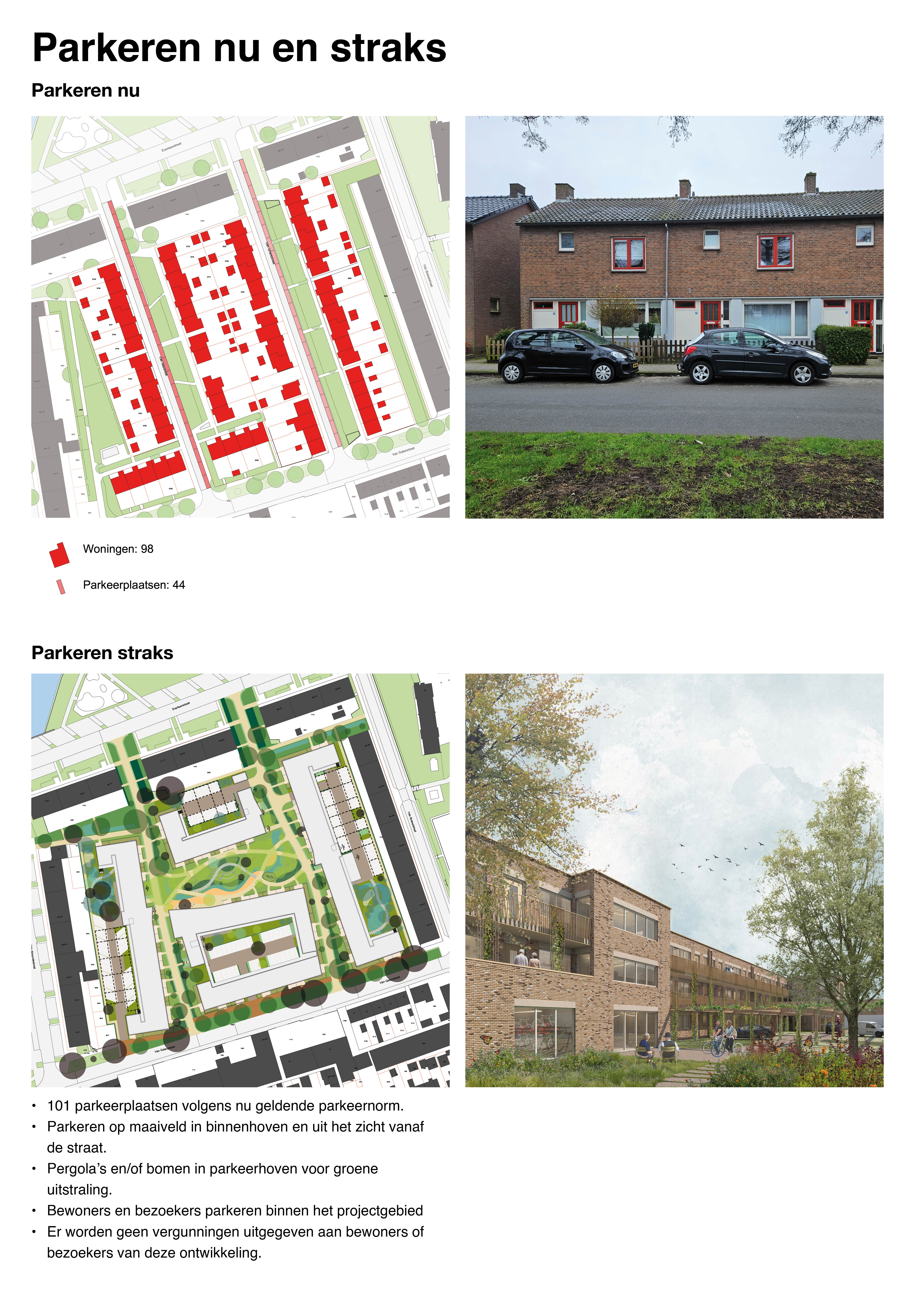

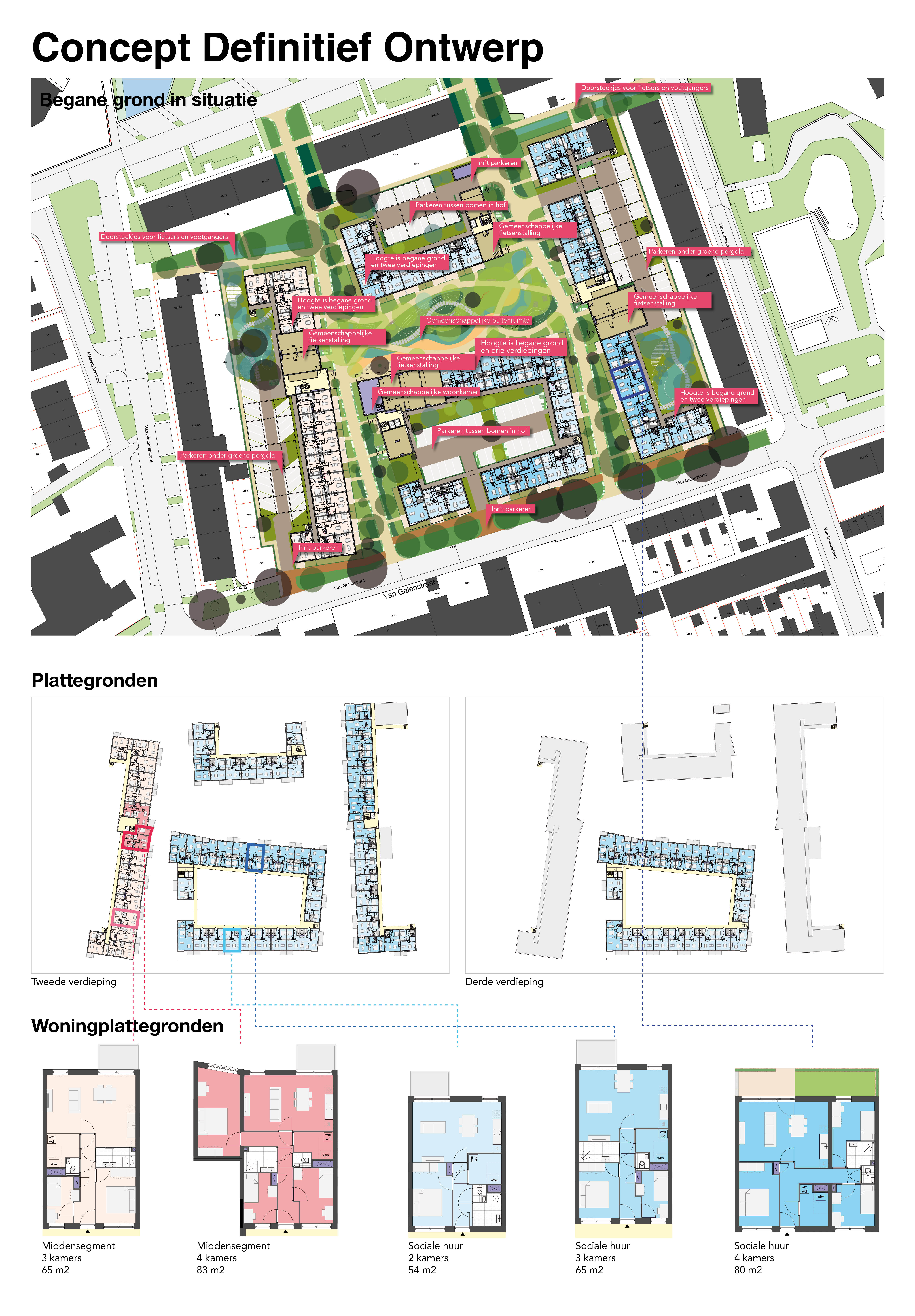

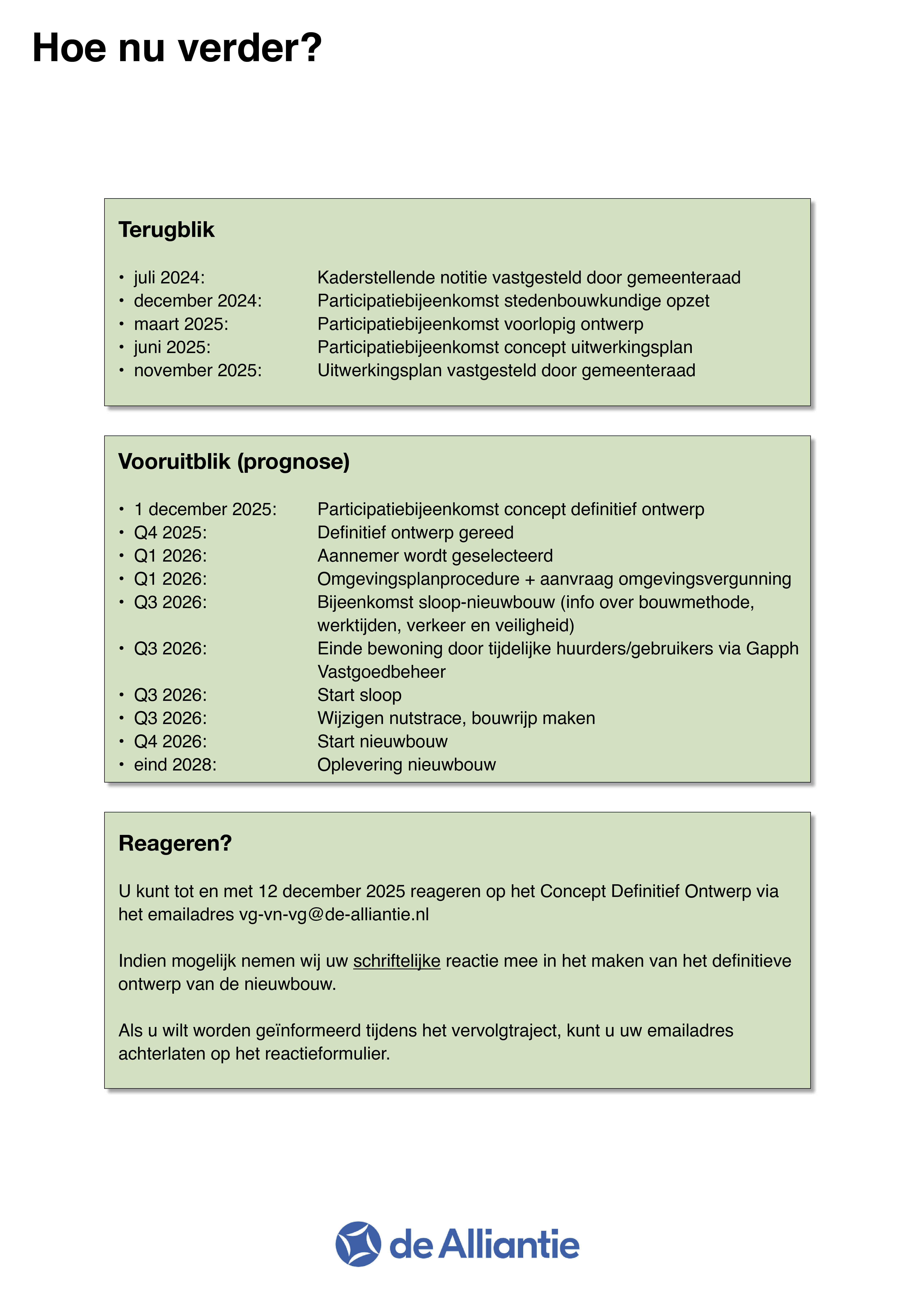

Het Uitwerkingsplan is na de zomer van 2025 voorgelegd door de gemeente aan het College van B&W. Op 28 oktober 2025 werd het voorstel besproken door Raadscommissie Omgeving en op 11 november 2025 besloot de Raad over het Uitwerkingsvoorstel (inclusief voorlopig inrichtingsplan). Nu het Uitwerkingsvoorstel is vastgesteld door de Raad, nodigt de Alliantie de bewoners, omwonenden en andere geïnteresseerden uit voor een inloopbijeenkomst op 1 december over het concept Definitief Ontwerp.

Doelgroep
Doelgroep

In deze buurt is ook plek voor de huidige bewoners, als zij willen terugkeren naar een nieuwe woning.

Voorrang op woning
Voorrang op woning

Huidige huurders krijgen voorrang om terug te keren naar 'hun buurt'.

Planning
Planning

De voorlopige planning is:

  • Start sloop kwartaal 3 2026
  • Start nieuwbouw kwartaal 3 2026
  • Oplevering 2028
